“Giai đoạn này không tính lời lỗ, phải bằng mọi cách có người”, ông Đặng Xuân Minh, đại diện nhà thầu AIT thi công Trạm biến áp 220kV Phú Quốc, nói. Đây là một trong ba công trình ngành điện phục vụ APEC 2027, dự kiến diễn ra tháng 11 năm sau.
AIT đang thi công san lấp nền trạm, nhà điều khiển, cống thoát nước, móng thiết bị và gia cố mái taluy. Hơn 3 tháng qua, đơn vị duy trì hơn 90 lao động, tăng ca liên tục, không nghỉ cuối tuần. Sắp vào giai đoạn hoàn thiện, nhà thầu cần khoảng 260 người để kịp tiến độ trước mùa mưa kéo dài.
“Phú Quốc hiện như đại công trường, lao động bị cạnh tranh rất mạnh, trong khi nhân lực tại chỗ lại ít”, ông Minh nói.
Để chủ động nguồn người, doanh nghiệp về các tỉnh miền Trung tuyển lao động, chỉ yêu cầu đủ sức khỏe. Công nhân được tập hợp sẵn, kể cả khi chưa có việc vẫn được trả lương chờ. Khi công trình bước vào cao điểm, họ được đưa ra đảo. Chi phí đi lại, ăn ở do nhà thầu chi trả. Tiền công tăng 30-40%, lên khoảng 800.000 đồng mỗi ngày.
Theo ông Minh, giá nhân công hiện cao hơn nhiều so với lúc ký hợp đồng, nhưng “không thể chần chừ” vì áp lực tiến độ.

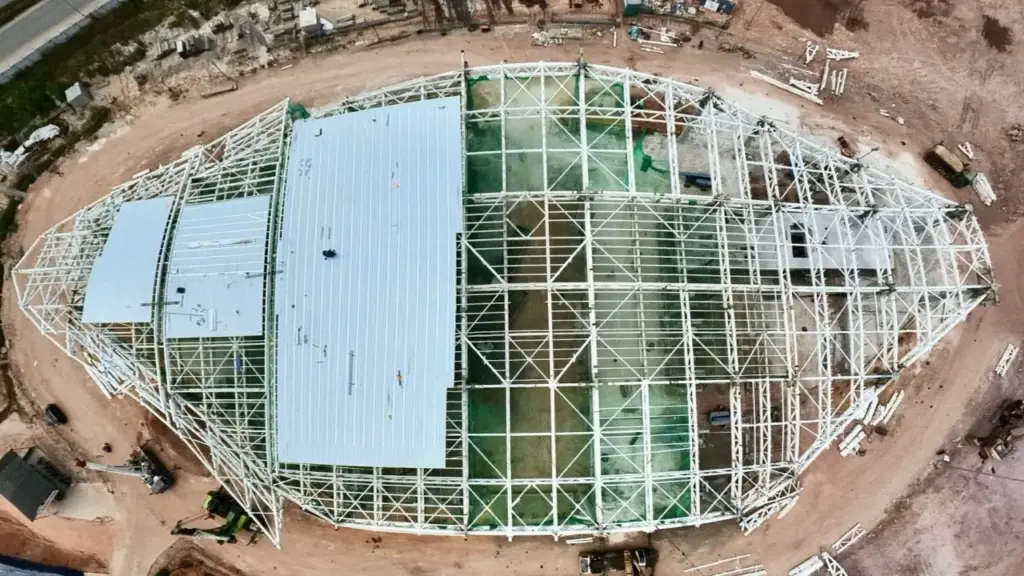

Để phục vụ APEC 2027, tỉnh An Giang triển khai đồng loạt 21 dự án lớn. Nổi bật là Trung tâm Hội nghị và Triển lãm với tổng diện tích sàn 95.200 m2. Công trình có phòng hội nghị 10.790 m2, được xem là lớn nhất thế giới, cùng trung tâm báo chí phục vụ 4.000 phóng viên, hướng đến phát triển du lịch MICE lâu dài.
Đại diện một nhà thầu tại dự án cho biết lực lượng hiện chỉ đáp ứng 30-40% nhu cầu khi khối lượng công việc tăng nhanh. Phần còn lại phải huy động từ nhiều địa phương, chủ yếu TP HCM và các tỉnh phía Nam. Để thu hút, đơn vị dựng lán trại, hỗ trợ chi phí đi lại, cung cấp suất ăn và phụ cấp làm đêm.
Dù vậy, việc tuyển người vẫn khó. Lao động trẻ ngày càng ít chọn công việc nặng nhọc. Trong khi đó, nhiều dự án lớn triển khai cùng lúc khiến cạnh tranh nhân lực gay gắt. Đặc thù Phú Quốc xa đất liền, chi phí sinh hoạt cao càng làm giảm sức hút.
Tâm lý ngại đi xa, cùng lo ngại chậm thanh toán từ một số nhà thầu phụ trước đây, cũng khiến nhiều người chọn việc gần nhà.
Để đảm bảo tiến độ, các công trường tổ chức thi công 3 ca liên tục, trong đó ca đêm chiếm khoảng 30% nhân lực. Ở cao điểm, riêng một nhà thầu tại Trung tâm Hội nghị có thể huy động 2.400-2.700 người khi triển khai đồng loạt kết cấu, hoàn thiện và hệ thống cơ điện.
Ông Hoàng Khắc Kỳ, Trưởng bộ phận xây dựng Ban quản lý dự án APEC thuộc Sun Group, cho biết giai đoạn thi công phần thô, công trường duy trì hơn 2.000 lao động và đã hoàn thành trên 90% kết cấu chính. Khi chuyển sang hoàn thiện, nhu cầu có thể tăng lên 3.000-4.000 người, chủ yếu là thợ lành nghề.
“Các nhà thầu đang dồn lực vì chỉ còn khoảng hai tháng mùa nắng để thi công”, ông Kỳ nói.
Cách đó không xa, công trường sân bay Phú Quốc gồm đường băng, nhà ga VIP và nhà ga T2 hiện có khoảng 4.000 công nhân mỗi ngày. Tuy nhiên, để đáp ứng tiến độ, đặc biệt khi vừa thi công vừa khai thác, dự án cần thêm khoảng 2.000 người.
Ông Lê Minh Thuận, Trưởng bộ phận hạ tầng dự án sân bay, cho biết áp lực không chỉ ở số lượng mà còn ở điều kiện thi công đặc thù. Nhiều hạng mục chỉ làm được trong thời gian ngắn rạng sáng để tránh giờ bay, khiến việc bố trí nhân lực phức tạp, đòi hỏi kỷ luật cao.
Theo Sun Group – chủ đầu tư 21 dự án phục vụ APEC – tiến độ chung vẫn được kiểm soát, nhưng áp lực rất lớn khi quỹ thời gian chỉ còn 9-15 tháng. Các nhà thầu chỉ còn khoảng hai tháng mùa khô (tháng 4-5) để tăng tốc trước khi bước vào mùa mưa từ tháng 5 đến tháng 10.
Đại diện chủ đầu tư cho biết thiếu lao động là một trong bốn điểm nghẽn lớn, bên cạnh mặt bằng, hạ tầng ngầm và vật liệu.
Để hỗ trợ, Sun Group triển khai nhiều chính sách hướng vào người lao động. Tập đoàn xây dựng nhà tiền chế, đảm bảo phần lớn công nhân có chỗ ở miễn phí. Lao động làm dài hạn được thưởng thêm, hỗ trợ vé máy bay về quê. Công nhân làm xuyên Tết được thưởng khoảng một triệu đồng mỗi ngày. Người gắn bó còn được khám chữa bệnh miễn phí. Các khoản hỗ trợ được chuyển trực tiếp.
Trong khi đó, một số nhà thầu đề xuất cho phép bổ sung lao động nước ngoài. Theo họ, nhu cầu nhân lực xây dựng tăng mạnh khi nhiều dự án cùng triển khai, trong khi nguồn trong nước ngày càng hạn chế. Vì vậy, cần cơ chế phù hợp để doanh nghiệp có thêm nguồn lực, đảm bảo tiến độ các công trình trọng điểm.
Sáng 21-4, phiên thảo luận tại hội trường Quốc hội, Bộ trưởng Bộ Tài chính Ngô Văn Tuấn đã báo cáo, làm rõ các nội dung liên quan đến chính sách tài khóa, phát triển thị trường tài chính, chính sách thuế, quản lý tài sản công, giải ngân vốn đầu tư công, thu chi ngân sách.
Nói về nội dung mục tiêu tăng trưởng hai con số, ông Tuấn cho hay mục tiêu vô cùng thách thức nhưng là con đường tất yếu, không có con đường khác để hoàn thành mục tiêu phát triển đất nước.
"Để đạt mục tiêu, không chỉ nhiệm vụ của cơ quan nào mà cả hệ thống chính trị phải vào cuộc, triển khai thực hiện, giám sát, đánh giá, kịp thời điều chỉnh để đạt mục tiêu đã đặt ra", ông Tuấn nói.
Về tăng trưởng quý 1-2026, Bộ trưởng Bộ Tài chính nhận định phát triển rất khởi sắc, tăng trưởng đạt 7,8%, xuất khẩu đạt trên 19%, giải ngân đầu tư công tăng so với cùng kỳ 1,2%. Đây là con số rất ấn tượng, tín hiệu tích cực; đặc biệt số lượng doanh nghiệp mới thành lập đạt trên 31,7%.
Tuy nhiên ông Tuấn cũng thẳng thắn nhìn nhận từ quý 2-2026 trở đi tình hình sẽ chịu tác động xung đột Trung Đông. Theo đánh giá chuyên gia, cứ 10% tăng giá dầu thô sẽ làm giảm tăng trưởng 0,4% và lạm phát tăng 0,5%. Đây là thách thức rất lớn.
Giá dầu không chỉ chịu tác động xung đột mà còn ảnh hưởng các sản phẩm hóa dầu đầu vào của nền sản xuất như phân bón; đặc biệt lĩnh vực đổi mới sáng tạo, công nghệ thông tin, như phản ánh giá một sợi cáp quang tăng gấp sáu lần so với cùng thời điểm, đây là thách thức rất lớn.
Ông Tuấn chỉ ra để đạt mục tiêu tăng trưởng trên 10% trong năm nay, các quý còn lại phải tăng từ 10 - 11%. Chính vì vậy, ngành tài chính đã tham mưu một số giải pháp, trong đó rà soát, cập nhật lại kịch bản tăng trưởng để giao nhiệm vụ phấn đấu cho từng cơ quan, địa phương, bộ, ngành và doanh nghiệp phù hợp tình hình mới.
Cùng với đó, phối hợp chặt chẽ giữa chính sách tài khóa và chính sách tiền tệ, bảo đảm vừa cung cấp đủ vốn cho nền kinh tế, vừa bảo đảm ổn định kinh tế vĩ mô.
Đặc biệt chính sách tài khóa tập trung hoàn thiện chính sách thuế, bảo đảm thu đúng, thu đủ, thu kịp thời, đồng thời tạo điều kiện tối đa cho phát triển doanh nghiệp, đặc biệt doanh nghiệp vừa và nhỏ chiếm khoảng 96% số lượng doanh nghiệp và đóng góp trên 50% GDP.
Nói về giải ngân đầu tư công, Bộ trưởng Ngô Văn Tuấn cho hay đang quyết liệt triển khai các nhiệm vụ Thủ tướng phân công. Trong tuần này, Thủ tướng sẽ chủ trì hội nghị toàn quốc nhằm bảo đảm giải ngân đầu tư công đạt tiến độ cho năm 2026.
Liên quan đến việc giải quyết các dự án tồn đọng, ông Tuấn cảm ơn Quốc hội đã bố trí chương trình để tiếp tục mở rộng xử lý các dự án tồn đọng về đất đai và các dự án khác theo Nghị quyết 170 và Nghị quyết 245.
Theo ông Tuấn: "Hiện chưa thống kê đầy đủ nhưng tồn đọng khoảng 200.000ha đất và khoảng 3,3 triệu tỉ đồng. So với tổng đầu tư công năm 2026 khoảng 1,1 triệu tỉ đồng, quy mô tồn đọng gấp ba lần, đây là nguồn lực rất lớn cần tháo gỡ".
Trao đổi về huy động vốn cho giai đoạn tới, ông Tuấn cho biết phải huy động vốn đáp ứng nhu cầu phát triển, nâng tổng vốn đầu tư toàn xã hội từ 33,1% lên khoảng 40% GDP.
Cho giai đoạn 2026 - 2030, nhu cầu vốn tăng khoảng 2,2 lần; trong đó ngân sách trung ương tăng 3,4 lần, thu hút FDI phải tăng 1,7 lần. Về hiệu quả, tôi thống nhất cao với ý kiến đại biểu về tiết kiệm và hiệu quả.
"Nếu không cải thiện hệ số ICOR hiện nay khoảng 4,76 thì để tăng trưởng hai con số, tổng đầu tư toàn xã hội phải lên tới 70% GDP. Vì vậy cần đưa ICOR về mức 4 - 4,5, dù vẫn cao so với một số nước. Các giải pháp từ chuẩn bị đầu tư, lựa chọn danh mục, kiểm tra, giám sát, đôn đốc, tập trung vốn và đầu tư theo hình thức cuốn chiếu được thống nhất cao", ông Tuấn nói.
Sau khi vụ án mạng nữ sinh viên N.P.T (22 tuổi, sinh viên năm 4 ngành Giáo dục tiểu học, Trường đại học Vinh) xảy ra, trên nhiều trang mạng xã hội xuất hiện các thông tin cho rằng nguyên nhân xảy ra vụ án do gia đình em T. ngăn cấm T. và nghi phạm yêu đương.
Trước các thông tin lan truyền trên mạng xã hội, chia sẻ với phóng viên Thanh Niên, chị Hoàng Thị Hường (con nuôi của bố mẹ em T.) thay mặt gia đình khẳng định rằng các thông tin lan truyền trên mạng xã hội nói gia đình ngăn cấm T. và nghi phạm yêu nhau là hoàn toàn sai sự thật. Các tin đồn không căn cứ đã làm cho gia đình, người thân nạn nhân T. thêm đau lòng.
"Không có chuyện gia đình chúng tôi cấm đoán gì hết, trái lại còn vun vén cho hai đứa. Thay mặt gia đình, tôi khẳng định những thông tin lan truyền trên mạng xã hội nói gia đình tôi cấm đoán 2 đứa yêu nhau là hoàn toàn sai sự thật. Gia đình tôi đã rất đau xót rồi, giờ thông tin trên mạng xã hội không đúng sự thật khiến chúng tôi càng buồn hơn. Tôi cũng mong mọi người trước khi có kết luận chính thức từ cơ quan chức năng thì không nên bình luận, suy đoán những việc không có thật", chị Hường chia sẻ.
Sau khi vụ án xảy ra, và biết về hoàn cảnh gia đình nạn nhân T. (nạn nhân T. là con ruột duy nhất trong gia đình; chị Hoàng Thị Hường là con nuôi), nhiều người đã bày tỏ thương tiếc, chia buồn với gia đình.
Trước đó, như Thanh Niên đã thông tin, trưa ngày 15.4, người dân sống gần nhà trọ 4 tầng trên đường Phạm Kinh Vỹ (P.Trường Vinh, Nghệ An) nghe tiếng kêu cứu và sau đó phát hiện T. tử vong tại phòng trọ, trên người có nhiều vết thương. Cạnh đó còn phát hiện nghi phạm là người tình của nạn nhân bị thương nặng ở cổ và tay nghi do tự sát.
Hiện nghi phạm đã được chuyển đến điều trị tại một bệnh viện ở Hà Nội. Vụ án đang được cơ quan chức năng điều tra, làm rõ.
Thường trực Ban Bí thư Trần Cẩm Tú đã ký kết luận 20 của Bộ Chính trị về chủ trương thành lập thành phố Quảng Ninh trực thuộc Trung ương trên cơ sở địa giới hành chính tỉnh Quảng Ninh.
Kết luận nêu rõ sau khi xem xét tờ trình của Tỉnh ủy Quảng Ninh, Bộ Chính trị đồng ý chủ trương thành lập thành phố Quảng Ninh trực thuộc Trung ương.
Trong đó tập trung phát triển Quảng Ninh theo hướng đô thị xanh, văn minh, hiện đại, giàu bản sắc.
Thực hiện tái cấu trúc không gian phát triển tích hợp đô thị, biển, đảo, biên giới, di sản thành một hệ sinh thái hoàn chỉnh, chuyển từ tổ chức không gian phân tán sang tích hợp, từ địa giới hành chính sang hệ sinh thái đa trung tâm, mở và liên kết.
Bộ Chính trị cũng nhấn mạnh yêu cầu mở rộng không gian tăng trưởng, tạo đột phá với động lực tăng trưởng là khoa học, công nghệ, chuyển đổi số, phát triển đồng bộ kinh tế xanh, kinh tế di sản, kinh tế biển, kinh tế biên giới, kinh tế ban đêm và công nghiệp văn hóa.
Đồng thời đẩy mạnh phát triển hạ tầng đường bộ, đường sắt cao tốc, sân bay, cảng biển và hạ tầng đô thị thông minh, kết nối các trung tâm đô thị lớn.
Cùng với đó bảo đảm sự phát triển hài hòa, cân đối giữa các xã, phường, đặc khu, bảo vệ môi trường và giữ gìn bản sắc văn hóa.
Tăng cường cải cách thể chế, đổi mới quản trị, xây dựng chính quyền kiến tạo phát triển, liêm chính, kỷ luật, kỷ cương, hoạt động hiệu lực, hiệu quả, nâng cao chất lượng cuộc sống nhân dân.
Bộ Chính trị giao Đảng ủy Quốc hội, Đảng ủy Chính phủ lãnh đạo, chỉ đạo các ban, bộ, ngành, cơ quan liên quan phối hợp với tỉnh Quảng Ninh hoàn thiện hồ sơ, thủ tục theo quy định, báo cáo Ban Chấp hành Trung ương Đảng, trình Quốc hội xem xét, quyết định trong năm 2026.
Trước đó, UBND tỉnh Quảng Ninh đã ban hành kế hoạch về việc tổ chức lấy ý kiến nhân dân và trình HĐND tỉnh cho ý kiến đối với việc thành lập thành phố Quảng Ninh trên cơ sở địa giới hành chính tỉnh Quảng Ninh.
Việc tổ chức lấy ý kiến nhân dân được thực hiện bằng hình thức phát phiếu tới từng hộ gia đình tại 54 xã, phường, đặc khu.
Vào tháng 4-2026, Thủ tướng Chính phủ ban hành quyết định 606 phê duyệt nhiệm vụ quy hoạch chung đô thị Quảng Ninh đến năm 2050, tầm nhìn đến năm 2075.
Theo đó, phạm vi lập quy hoạch bao trùm toàn bộ địa giới hành chính tỉnh Quảng Ninh với 54 đơn vị cấp xã, gồm 22 xã, 30 phường và 2 đặc khu Vân Đồn, Cô Tô. Diện tích đất liền hơn 6.231km2 cùng không gian biển được xác định theo quy định.
Quy hoạch đặt ra quan điểm phát triển đồng bộ, thống nhất với quy hoạch cấp quốc gia, vùng và ngành, phát huy tối đa lợi thế đặc thù của Quảng Ninh là đô thị biển - biên giới - di sản.
Hướng tới phát triển đô thị theo mô hình xanh, thông minh, bền vững, thích ứng với biến đổi khí hậu, gắn kết hài hòa giữa phát triển kinh tế với bảo vệ môi trường và nâng cao chất lượng sống người dân.
Mục tiêu tổng quát là xây dựng Quảng Ninh trở thành thành phố trực thuộc Trung ương hiện đại, là cực tăng trưởng quan trọng của quốc gia, có sức cạnh tranh quốc tế, phát triển cân bằng giữa kinh tế - xã hội - môi trường.
