Mục Lục
ToggleTối 21/4, khu vực bờ kè đê tả Thao qua phường Phong Châu tiếp tục xuất hiện sạt lở, sụt lún phức tạp. Nền đất tại một số khu nhà bị hạ thấp, xuất hiện thêm nhiều vết nứt, làm gia tăng nguy cơ mất an toàn.
Ông Hoàng Anh Vũ, Chủ tịch UBND phường Phong Châu, cho biết từ 18h cùng ngày, các hộ dân đã bắt đầu di dời, chủ yếu ở nhờ người thân; trường hợp không có nơi ở sẽ được chính quyền hỗ trợ.
Ông Vũ cho biết nhiều khả năng khu vực này không thể tiếp tục sinh sống nên phường sẽ bàn phương án tái định cư cho các gia đình, trong thời gian này các hộ dân được hỗ trợ ổn định cuộc sống.
Trước đó vào sáng cùng ngày, đoạn bờ kè từ ngã ba Cống Lò Lợn đến Km 64+150 đã xảy ra sạt lở, ảnh hưởng trực tiếp đến 11 hộ dân sinh sống ven tuyến đê dọc sông Hồng.

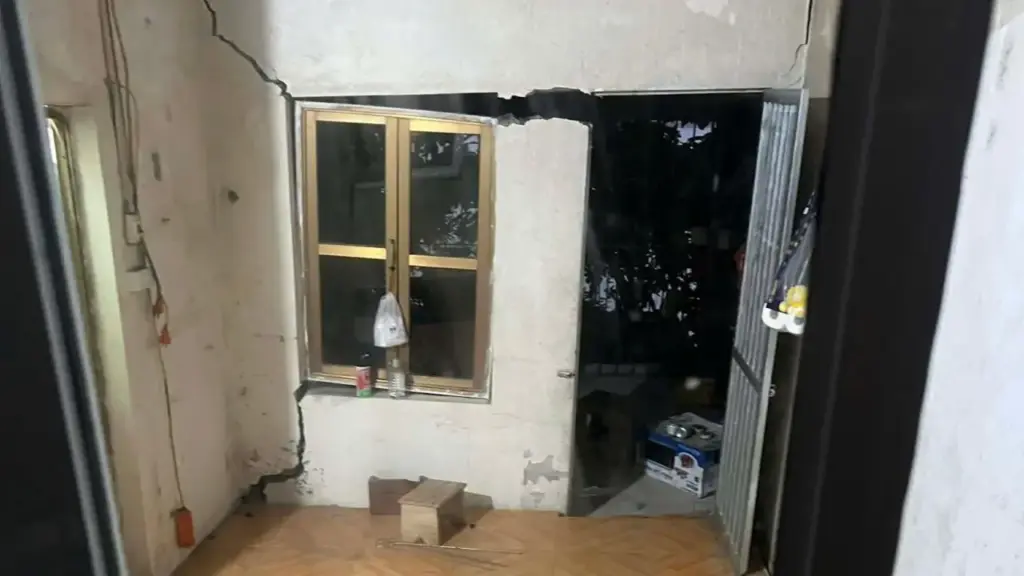

Ghi nhận tại hiện trường cho thấy nền đất sụt lún 50-70 cm, xuất hiện nhiều vết nứt kéo dài rộng 30-50 cm, làm nứt mái và tường nhà. Cơ quan chức năng nhận định hiện tượng sạt lở có xu hướng diễn biến nhanh, có thể tiếp tục mở rộng, đe dọa an toàn khu dân cư.
Ngay sau khi xảy ra sự cố, UBND phường Phong Châu tổ chức họp khẩn với các hộ dân bị ảnh hưởng, triển khai phương án ứng phó. Công an phường và Ban Chỉ huy quân sự phường được giao căng dây, cắm biển cảnh báo, bố trí lực lượng trực 24/24, không để người dân và phương tiện tiếp cận khu vực nguy hiểm.
Phòng Kinh tế – Hạ tầng và Đô thị được giao khẩn trương khảo sát, đánh giá mức độ sạt lở, tham mưu phương án xử lý trước mắt và lâu dài, đồng thời đề xuất cấp có thẩm quyền hỗ trợ khắc phục, ổn định đời sống người dân.
Tin Gốc: Vnexpress
Thời Sự
Thành lập 10 phường mới ở Đồng Nai: Dầu Giây lên phường và bài toán phát triển

Trên cơ sở nguyên trạng toàn bộ diện tích tự nhiên và quy mô dân số của xã Dầu Giây, đề án thành lập phường Dầu Giây đã được HĐND tỉnh Đồng Nai thông qua tại kỳ họp thứ 1, HĐND khóa XI, nhiệm kỳ 2026 - 2031 ngày 28.3 vừa qua.
Dầu Giây được xác định là không gian đô thị mở rộng, đóng vai trò hỗ trợ, kết nối và giảm tải cho các đô thị động lực của tỉnh Đồng Nai.
Xã Dầu Giây hiện có các tuyến giao thông huyết mạch đi qua như quốc lộ 1A, quốc lộ 20, các tuyến cao tốc TP.HCM - Long Thành - Dầu Giây, Dầu Giây - Phan Thiết, Dầu Giây - Tân Phú. Hệ thống giao thông nội vùng như ĐT769, ĐT780B cùng các tuyến đường kết nối với sân bay Long Thành cũng đang tiếp tục được đầu tư, mở rộng.
Với lợi thế mà không phải địa phương nào cũng có được, Dầu Giây đang hội tụ các điều kiện để trở thành điểm trung chuyển hàng hóa giữa TP.HCM, Đồng Nai, Lâm Đồng và kéo dài ra đến các tỉnh duyên hải miền Trung... Đây là nền tảng quan trọng để địa phương phát triển mạnh về ngành logistics.
Ông Nguyễn Lê Trường Sơn, Phó chủ tịch UBND xã Dầu Giây cho hay: "Sau khi chính thức lên phường, địa phương sẽ tập trung đầu tư hoàn thiện hạ tầng giao thông kết nối liên vùng và nội khu, ưu tiên hạ tầng logistics, kho bãi, bãi đỗ xe và trung tâm trung chuyển. Đồng thời, phát triển hạ tầng số, phục vụ quản lý và kinh doanh và khai thác hiệu quả vị trí cửa ngõ giao thông để thu hút doanh nghiệp. Hình thành các khu dịch vụ, thương mại gắn với các trục giao thông chính".
Song song với logistics, lĩnh vực thương mại - dịch vụ cũng đang phát triển mạnh nhờ lợi thế giao thông liên kết. Hiện trên địa bàn xã có chợ đầu mối nông sản, thực phẩm, 6 chợ truyền thống, cùng hơn 2.000 hộ kinh doanh hoạt động.
Những yếu tố này không chỉ đáp ứng nhu cầu tiêu dùng tại chỗ mà còn góp phần hình thành hệ sinh thái dịch vụ gắn với lưu thông hàng hóa, tạo nền tảng cho phát triển các dịch vụ logistics, phân phối và thương mại quy mô lớn.
Bên cạnh logistics và thương mại, công nghiệp cũng là trụ cột quan trọng trong cơ cấu kinh tế của Dầu Giây. Theo thống kê, giá trị sản xuất công nghiệp - xây dựng hiện nay chiếm đến 83% tổng giá trị sản phẩm trên địa bàn.
Khu công nghiệp Dầu Giây với diện tích hơn 330 ha hiện nay đã đạt tỷ lệ lấp đầy trên 92%, thu hút 29 doanh nghiệp. Trong khi đó, giai đoạn 2 với diện tích 145 ha đang được Ban quản lý các khu công nghiệp, khu kinh tế tỉnh lập quy hoạch chi tiết xây dựng để mời gọi nhà đầu tư.
Không chỉ dừng lại ở công nghiệp thuần túy, định hướng phát triển của địa phương là gắn công nghiệp với dịch vụ logistics và chuỗi cung ứng. Điều này cho phép nâng cao giá trị gia tăng, đồng thời tạo ra hệ sinh thái kinh tế liên hoàn và việc làm cho người dân địa phương.
Ông Nguyễn Lê Trường Sơn cho biết, địa phương sẽ xây dựng môi trường đầu tư minh bạch, thuận lợi để thu hút doanh nghiệp vào các lĩnh vực tiềm năng, có chọn lọc, ưu tiên các ngành dịch vụ, logistics, công nghiệp sạch.
"Quá trình đô thị hóa nhanh có thể gây áp lực lớn lên hạ tầng giao thông, môi trường và các dịch vụ công nếu không được chuẩn bị đồng bộ; nguy cơ phát triển tự phát về đất đai, xây dựng có thể làm phá vỡ quy hoạch… đòi hỏi địa phương phải có giải pháp quản lý phù hợp, chủ động và lâu dài", ông Sơn nhận định.
Từ những "bài toán" đặt ra, xã Dầu Giây cũng đã đưa ra các giải pháp cụ thể như rà soát, hoàn thiện quy hoạch đô thị; quản lý chặt chẽ đất đai; đầu tư hạ tầng đi trước một bước, đặc biệt là giao thông và môi trường; đồng thời đẩy mạnh chuyển đổi số và cải cách hành chính…
Bên cạnh đó, địa phương cũng sẽ tận dụng Trường đại học Công nghệ Miền Đông, Trung tâm giáo dục nghề nghiệp - giáo dục thường xuyên đứng chân trên địa bàn để nâng cao chất lượng lao động. Đặc biệt là nguồn nhân lực các ngành dịch vụ, logistics và công nghiệp, qua đó đáp ứng yêu cầu phát triển trong giai đoạn mới, tạo việc làm và nâng cao thu nhập và góp phần chuyển dịch lao động từ nông nghiệp sang phi nông nghiệp.
Theo thống kê, năm 2025, thu nhập bình quân đầu người của xã đạt 92,4 triệu đồng/người/năm. Cao hơn mức bình quân của tỉnh Đồng Nai (86 triệu đồng/người/năm).
Dầu Giây đang từng bước định hình vai trò là trung tâm dịch vụ, logistics và công nghiệp của tỉnh Đồng Nai. Việc thành lập phường không chỉ là dấu mốc hành chính, mà còn là cơ hội để địa phương phát huy tối đa lợi thế, tạo ra động lực tăng trưởng mới và bền vững trong tương lai.

Ngày 17.4, tại xã Ia Băng, ông Nguyễn Tự Công Hoàng, Phó chủ tịch UBND tỉnh Gia Lai, chủ trì cuộc họp kiểm tra tiến độ thực hiện dự án và công tác giải phóng mặt bằng tuyến cao tốc Quy Nhơn - Pleiku.
Theo báo cáo, tổng nhu cầu sử dụng đất toàn dự án cao tốc Quy Nhơn - Pleiku khoảng 942,1 ha, trong đó có gần 257 ha đất lâm nghiệp và gần 190 ha đất trồng lúa, trải dài trên tuyến dài 125 km.
Khối lượng công việc lớn khiến tổng chi phí bồi thường, hỗ trợ và tái định cư ước tính hơn 4.700 tỉ đồng. Đây là áp lực không nhỏ đối với các địa phương trong việc vừa đảm bảo tiến độ, vừa giữ ổn định đời sống người dân bị ảnh hưởng.
Đối với dự án thành phần 1 (Km0 - Km22) dài 22km, đến ngày 16.4, công tác kiểm đếm đã hoàn thành 100% với 1.550 hộ bị ảnh hưởng; phê duyệt phương án cho 1.313 hộ và chi trả cho 1.084 hộ. Tổng chiều dài mặt bằng đã bàn giao đạt 14,5/22 km.
Trong khi đó, dự án thành phần 2 (Km22 - Km90) dài 68 km, có quy mô ảnh hưởng lớn hơn với hơn 576,7 ha đất thu hồi, liên quan 1.699 hộ và 11 tổ chức. Đến nay, đã kiểm đếm được 1.358/1.712 hộ, xác nhận nguồn gốc đất cho 1.132 hộ và phê duyệt phương án bồi thường cho 435 hộ.
Một số địa phương đang bứt tốc như xã Ya Hội, phường An Bình, xã Đăk Pơ và xã Hra, với tỷ lệ kiểm đếm, lập phương án và bàn giao mặt bằng tăng nhanh theo chỉ đạo của UBND tỉnh Gia Lai.
Tuy nhiên, vướng mắc lớn vẫn tập trung ở các khu vực có đất rừng. Tại xã Bình Phú và Bình Khê, khoảng 33 ha đất rừng sản xuất và rừng phòng hộ đang được phối hợp xử lý. Xã Ya Hội còn vướng 42,8 ha đất rừng phòng hộ; xã Đăk Pơ còn khoảng 28 ha thuộc rừng phòng hộ Bắc An Khê chưa hoàn thành giải phóng mặt bằng.
Đối với dự án thành phần 3 (Km90 - Km125), dài 35 km, tổng diện tích giải phóng mặt bằng hơn 340,8 ha với 1.540 hộ và 3 tổ chức bị ảnh hưởng.
Song song với giải phóng mặt bằng tuyến chính của cao tốc Quy Nhơn - Pleiku, tỉnh Gia Lai đang triển khai 9 khu tái định cư để phục vụ di dời hàng trăm hộ dân. Cụ thể, khoảng 488 hộ thuộc dự án thành phần 1 và 2, cùng 123 hộ thuộc dự án thành phần 3 sẽ được bố trí tái định cư.
Hiện 6 khu tái định cư của dự án thành phần 1 đã có nhà thầu thi công từ tháng 3.2026, tập trung vào các hạng mục hạ tầng thiết yếu như thoát nước, hố ga tại các vị trí ưu tiên.
Các khu tái định cư thuộc dự án thành phần 3 tại xã Ia Băng (11,7 ha, 123 lô) và Mang Yang (3,1 ha, 64 lô) đã được khởi công từ đầu tháng 4, dự kiến hoàn thành trong tháng 7.2026.
Trong toàn tuyến cao tốc Quy Nhơn - Pleiku, xã Lơ Pang là địa phương đầu tiên hoàn thành 100% giải phóng mặt bằng với 1,26 km đã bàn giao. Xã Kdang cũng đạt tiến độ cao khi phê duyệt phương án đạt 89,2% và bàn giao 72% chiều dài.
Xã Ia Băng đã bàn giao 7,4/10,16 km sau khi phê duyệt phương án bồi thường cho diện tích 55,9 ha. Tuy nhiên, xã Mang Yang đang là điểm nghẽn khi tỷ lệ bàn giao mới đạt 45,5%, thấp nhất toàn tuyến.
Ông Nguyễn Trường Sinh, Chủ tịch UBND xã Ia Băng, cho biết địa phương đã cơ bản hoàn thành chi trả bồi thường đất nông nghiệp, hiện tập trung xử lý phần khó nhất là đất ở, nhà ở và công trình kiến trúc của khoảng 100 hộ dân.
"Chúng tôi đang nỗ lực vừa đảm bảo quyền lợi người dân, vừa đẩy nhanh tiến độ bàn giao mặt bằng", ông Sinh nói.
Theo kế hoạch, các địa phương đặt mục tiêu bàn giao 100% mặt bằng trước ngày 30.4. Tuy nhiên, áp lực thời gian là rất lớn khi mùa mưa đang đến gần.
Dự án cao tốc Quy Nhơn - Pleiku được đầu tư hoàn chỉnh theo quy mô 4 làn xe, tốc độ thiết kế 100 km/giờ, nền đường rộng 24,75 m; dự kiến hoàn thành, đưa vào khai thác năm 2029. Tổng mức đầu tư khoảng 43.734 tỉ đồng.
Toàn tuyến được chia thành 3 dự án thành phần, trong đó Ban Quản lý dự án các công trình giao thông và dân dụng tỉnh Gia Lai làm chủ đầu tư dự án thành phần 1 và 2; Ban Quản lý các dự án đầu tư xây dựng tỉnh Gia Lai làm chủ đầu tư dự án thành phần 3.
Hiện một số địa bàn phía tây Gia Lai chỉ còn khoảng 2 tháng nữa sẽ bước vào mùa mưa, gây nhiều khó khăn cho công tác thi công. Các đơn vị thi công cho biết, ngay khi được bàn giao mặt bằng, sẽ huy động tối đa nhân lực, thiết bị để triển khai, nhằm hạn chế nguy cơ công trình bị đình trệ do mưa kéo dài.
Kết luận cuộc họp, ông Nguyễn Tự Công Hoàng yêu cầu các chủ đầu tư, sở ngành và địa phương phải nâng cao quyết tâm, đẩy nhanh tiến độ để biến toàn tuyến cao tốc Quy Nhơn - Pleiku thành "đại công trường 3 ca, 4 kíp".
Theo ông Hoàng, yếu tố then chốt là công tác bồi thường và giải phóng mặt bằng phải được thực hiện nhanh, đúng, trúng và hiệu quả. Các địa phương cần chủ động nắm bắt vướng mắc, xử lý kịp thời và đảm bảo minh bạch để tránh khiếu nại, tranh chấp.
"Trước 30.4 phải cơ bản hoàn thành giải phóng mặt bằng. Đến 30.6 phải cấp đất tái định cư cho người dân, đồng thời đảm bảo nước sạch sinh hoạt. Không để người dân thiếu nước", ông Hoàng nhấn mạnh.
Bên cạnh đó, các đơn vị cần hoàn thiện hồ sơ đất rừng, thực hiện nghĩa vụ trồng rừng thay thế, quy hoạch bãi thải và mỏ vật liệu. Chủ đầu tư phải chỉ đạo nhà thầu đẩy nhanh tiến độ thi công nhưng vẫn đảm bảo chất lượng công trình.
Tin Gốc: Thanh Niên

Theo kế hoạch đấu giá quyền sử dụng đất trên địa bàn tỉnh Đồng Nai năm 2026 vừa được UBND tỉnh ban hành, dự kiến tỉnh sẽ đấu giá 107 khu đất.
Mục tiêu nhằm khai thác có hiệu quả quỹ đất trên địa bàn tỉnh, kịp thời đưa đất vào sử dụng, đáp ứng nhu cầu sử dụng đất của người dân và doanh nghiệp, tạo nguồn thu cho ngân sách bổ sung nguồn vốn đầu tư công, phúc lợi xã hội.
Đồng thời góp phần giải quyết nhu cầu về nhà ở, nâng cao chất lượng nhà ở của người dân; xây dựng hệ thống hạ tầng kỹ thuật các khu đất đấu giá nhằm hoàn chỉnh các khu đô thị, các khu dân cư nông thôn theo hướng văn minh, hiện đại.
Trong số này có 2 khu đất rộng gần 90 ha ở sân bay Long Thành, dự kiến đưa ra đấu giá trong quý 3/2026, để đưa đất vào sử dụng phục vụ khai thác sân bay Long Thành.
2 khu đất này có tên là khu đất thành phố Cảng hàng không quốc tế Long Thành - Airport City (các lô KH1, KH3, KH5, KH6); và Trung tâm Điều hành hãng hàng không tại Cảng hàng không quốc tế Long Thành (các lô CQ1.A, CQ2.A, CQ3.A).
UBND tỉnh Đồng Nai cho biết, đã giao Trung tâm Phát triển quỹ đất tỉnh chủ trì, phối hợp Sở Nông nghiệp và Môi trường, UBND xã Long Thành và các đơn vị liên quan tổ chức đấu giá.
Toàn bộ nguồn thu được từ đấu giá quyền sử dụng đất (sau khi trừ các chi phí liên quan) được nộp về ngân sách Trung ương theo Nghị quyết số 53 năm 2017 của Quốc hội khóa XIV về Báo cáo nghiên cứu khả thi Dự án thu hồi đất, bồi thường, hỗ trợ, tái định cư Cảng hàng không quốc tế Long Thành.
85 khu đất còn lại nằm trong kế hoạch đấu giá năm 2026 gồm: 73 khu đất sạch, tổng diện tích hơn 324 ha, sẵn sàng đấu giá trong quý 2/2026; bên cạnh đó là 5 khu đất lớn, tổng diện tích lên đến 832 chủ yếu ở xã Long Thành, đang được chính quyền gấp rút giải phóng mặt bằng để đưa ra đấu giá trong quý 3/2026; cùng 7 khu đất đã đăng thông tin đấu giá trong năm 2025 nhưng chưa thành công.
Ngoài ra, UBND tỉnh Đồng Nai cũng lập danh sách 20 khu đất (chưa giải phóng mặt bằng) với tổng diện tích 2.979 ha đưa vào kế hoạch đấu giá trong năm 2026 nhưng chưa có thời gian dự kiến.
Sân bay Long Thành rộng 5.000 ha, nằm ở xã Long Thành (tỉnh Đồng Nai), dự kiến khai thác thương mại vào cuối năm 2026.
Tin Gốc: Thanh Niên
