Chiều 23.4, tại Vĩnh Long, lãnh đạo UBND các tỉnh thành Vĩnh Long, Cần Thơ, Tây Ninh, Đồng Tháp và TP.HCM đã có buổi trao đổi, thống nhất một số nội dung liên quan đến phương án đầu tư tuyến cao tốc CT.33 dài khoảng 150 km, nối từ TP.HCM đến tỉnh Sóc Trăng (cũ).

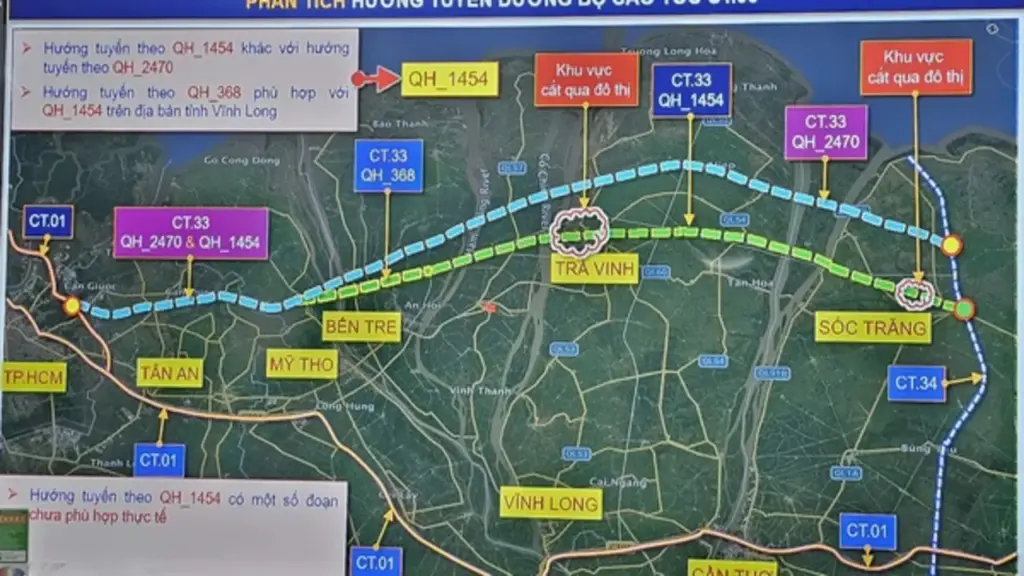

Tại hội nghị, đơn vị tư vấn đã trình bày nhiều phương án. Dự kiến, tuyến cao tốc CT.33 có điểm đầu tại km 0+000, kết nối tại km16+000 của cao tốc Bến Lức – Long Thành ở xã Hưng Long, TP.HCM. Điểm cuối tại km 154+000, kết nối tại km145+000 của cao tốc CT 34 (Châu Đốc – Cần Thơ – Sóc Trăng) thuộc xã Liên Tú, TP.Cần Thơ.
Trong đó, đoạn qua phường Trà Vinh (từ km 71+000 đến km 108+000) điều chỉnh tuyến sang bên trái, điểm xa nhất khoảng 3,5 km để tránh khu dân cư nhằm giảm kinh phí giải phóng mặt bằng. Tuyến được tổ chức đảm bảo kết nối liên tục, phù hợp với điều kiện thực tế khu vực và khả năng khai thác trong từng giai đoạn.
Hướng tuyến cơ bản bám theo hành lang QL60, QL57C và các trục giao thông hiện hữu, đồng thời tận dụng các vị trí vượt sông lớn như cầu Rạch Miễu 2 và cầu Đại Ngãi. Thông qua QL57C, cầu Rạch Miễu 2 và QL60 và nhánh nối Thân Cửu Nghĩa để kết nối với tuyến cao tốc CT 01. Một số đoạn tuyến được đầu tư mới theo quy mô cao tốc tại các khu vực có nhu cầu vận tải cao, trong khi các đoạn còn lại khai thác chung với quốc lộ hiện hữu nhằm đảm bảo tính liên tục của tuyến.
Theo phương án này, dự án sẽ được phân kỳ đầu tư thành 2 giai đoạn. Giai đoạn 1, chiều dài tuyến chính khoảng 73,2 km (địa bàn Vĩnh Long khoảng 53,2 km; địa bàn TP.Cần Thơ khoảng 20 km) và đầu tư mở rộng 12,8 km quốc lộ, tổng mức đầu tư (chưa bao gồm lãi vay) là 29.271 tỉ đồng. Giai đoạn 2, chiều dài tuyến chính khoảng 77,6 km để hoàn thiện tuyến cao tốc CT.33, tổng mức đầu tư (chưa bao gồm lãi vay) là 39.828 tỉ đồng.
Tại hội nghị, đại diện UBND tỉnh Tây Ninh thống nhất đề xuất hướng, tuyến và phương án đầu tư của tỉnh Vĩnh Long. Đại diện tỉnh Đồng Tháp cũng cơ bản thống nhất, nhưng đề xuất nghiên cứu điều chỉnh tuyến qua địa bàn, đồng thời nghiên cứu tại khu vực ngã ba Đồng Tâm, tránh lưu lượng phương tiện lớn đi qua, gây xung đột và ùn tắc cục bộ…
Đại diện UBND TP.Cần Thơ cơ bản thống nhất phương án nhưng đề nghị nghiên cứu sử dụng hạ tầng hiện có trên địa bàn thành phố như cầu Đại Ngãi và xây cầu cạn đoạn qua Cù lao Dung…
Đại diện các tỉnh thống nhất giao tỉnh Vĩnh Long là cơ quan có thẩm quyền tổ chức thực hiện giai đoạn 1 của dự án. Đồng thời trình cấp có thẩm quyền cho phép đầu tư xây dựng tuyến cao tốc CT.33, tốc độ thiết kế 100 km/giờ. Quy mô cao tốc hoàn thiện 4 làn xe với bề rộng nền đường 24,75 m. Tiến trình đầu tư xây dựng tuyến cao tốc CT.33 thực hiện 2 giai đoạn, giai đoạn 1 hoàn thành trước năm 2030 và giai đoạn 2 đầu tư sau năm 2030.
Theo UBND tỉnh Vĩnh Long, việc sớm đầu tư xây dựng tuyến cao tốc CT.33 sẽ tạo điều kiện thuận lợi cho liên kết vùng; nâng cao hiệu quả khai thác hệ thống hạ tầng giao thông, giúp cho giao thương hàng hóa và đi lại của người dân được dễ dàng; góp phần giảm chi phí vận tải, nâng cao năng lực cạnh tranh, thu hút đầu tư, thúc đẩy phát triển các khu công nghiệp, khu kinh tế, du lịch; từng bước khai thác hiệu quả tiềm năng, lợi thế của khu vực, mở ra không gian phát triển mới, hình thành các hành lang kinh tế, các khu đô thị, khu dịch vụ, logistics dọc tuyến.
Ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank) giảm lãi suất huy động 0,5%/năm kể từ ngày 13.4. Cụ thể, lãi suất đối với kỳ hạn có lãi suất huy động cao nhất (kỳ hạn 24 tháng) được điều chỉnh giảm 0,5%/năm xuống mức 6%/năm; các kỳ hạn khác sẽ được tiếp tục rà soát để điều chỉnh phù hợp. Với điều chỉnh này, lãi suất huy động tại tất cả các kỳ hạn của Vietcombank đều không vượt quá mức 6%/năm. Theo Vietcombank, giảm lãi suất huy động sẽ giúp các ngân hàng từng bước tối ưu chi phí vốn đầu vào, gia tăng dư địa cho việc giảm lãi suất cho vay nhằm hỗ trợ cá nhân và doanh nghiệp phát triển sản xuất - kinh doanh.
Ngân hàng TMCP Bản Việt (BVBank) giảm lãi suất huy động với mức giảm từ 0,3% đến 0,5% bắt đầu từ ngày 11.4 tùy theo kỳ hạn. Theo đó, lãi suất huy động kỳ hạn từ 6 tháng đến 12 tháng giảm 0,3%/năm, còn 6,45 - 6,65%/năm; kỳ hạn từ 15 tháng đến 36 tháng giảm mạnh 0,5%/năm, còn 6,45%/năm.
Ngân hàng TMCP Việt Nam Thịnh Vượng (VPBank) giảm lãi suất ở nhiều kỳ hạn 6 - 36 tháng với mức giảm từ 0,3 - 0,5%/năm. Cụ thể, lãi suất tiền gửi kỳ hạn 6 - 9 tháng giảm 0,5%/năm, xuống còn 6,1%/năm; kỳ hạn 10 - 24 tháng giảm 0,3%/năm, còn 6,3%/năm. Riêng kỳ hạn 36 tháng được điều chỉnh giảm 0,5%/năm, xuống mức 5,6%/năm kể từ hôm nay.
Động thái giảm lãi suất của các ngân hàng sau cuộc họp với Ngân hàng Nhà nước (NHNN) chiều 9.4. Theo định hướng của NHNN, các ngân hàng thương mại đồng thuận cao việc giảm mặt bằng lãi suất huy động nhằm tạo dư địa hạ chi phí vốn cho vay cho nền kinh tế, mở rộng khả năng tiếp cận tín dụng cho doanh nghiệp và người dân.
Phát biểu tại Hội thảo "Tín dụng bất động sản, kiểm soát thế nào để phát triển" do Báo Thanh Niên tổ chức sáng nay (17.4), ông Lê Hoàng Châu, Chủ tịch Hiệp hội Bất động sản TP.HCM (HoREA), cho rằng chính sách tín dụng rất quan trọng đối với cả nền kinh tế, không chỉ riêng bất động sản. Trong 21 ngành kinh tế được phân loại ở bậc 1 - quan trọng nhất của nền kinh tế có ngành kinh doanh bất động sản.
Ông phân tích: Chính phủ luôn có định hướng dòng vốn tín dụng vào các lĩnh vực ưu tiên trong khi bất động sản luôn luôn được xếp vào nhóm có nhiều rủi ro. Đánh giá này là chưa thỏa đáng. Chúng ta đã có cái nhìn bất động sản khá lệch lạc khi chỉ nhìn nó ở thị trường nhà ở, trong khi thị trường này còn bất động sản công nghiệp, bất động sản du lịch, bất động sản y tế, giáo dục, vui chơi giải trí... Trong khoảng 15 năm nay thì bất động sản công nghiệp luôn là điểm sáng của thị trường.
Tương tự, nhà ở cũng có rất nhiều phân khúc, từ nhà ở xã hội là phân khúc quan trọng, đáp ứng nhu cầu ở của người dân vẫn rất thiếu nguồn cung đến nhà ở thương mại vừa túi tiền - hai loại hình này phải được coi là chiến lược để phát triển bền vững do đáp ứng nhu cầu thực cho người dân. "Chúng ta phải khẳng định vai trò rất quan trọng của bất động sản nói chung và bất động sản nhà ở nói riêng. Nhu cầu ăn, mặc cơ bản không khó khăn nhưng nhu cầu ở là rất lớn và tiếp tục giải quyết", ông Châu nhấn mạnh và cho biết, tại TP.HCM, sau khi sáp nhập dân số lên 18 - 19 triệu dân và phải lo đảm bảo đời sống ăn, ở, học hành, chữa bệnh. Nhưng giai đoạn 2021 - 2025, TP chỉ thực hiện được khoảng 17.000 căn nhà ở xã hội và chỉ tiêu giao mới phải đạt gần 200.000 căn trong giai đoạn 2026 - 2030. TP.HCM đã sửa tiêu chí thu nhập từ 20 triệu đồng/tháng lên 25 triệu đồng/tháng đối với người thuộc diện mua nhà ở xã hội. Điều này mở ra nhiều cơ hội cho các đối tượng tiếp cận nhà ở xã hội. Tuy nhiên, vấn đề quan trọng là nguồn cung ở đâu? Dẫn dự án nhà ở xã hội trên đường Lý Thưởng Kiệt với 1.025 căn hộ, trong đó có 270 căn cho thuê và còn hơn 750 căn để bán nhưng có tới 12.000 người đăng ký mua. Ông Châu nhấn mạnh, cần có cơ chế để hỗ trợ doanh nghiệp phát triển nhà ở thương mại với giá phù hợp bên cạnh nhà ở xã hội.
Theo ông Lê Hoàng Châu, tín dụng là "máu" của nền kinh tế, giữ vai trò cực kỳ quan trọng. Chính sách cho phép các ngân hàng cho vay 30% vốn ngắn hạn cho vay trung dài hạn. Các ngân hàng vẫn vận hành ổn định, an toàn và chủ trương này cần tiếp tục, cần giao quyền cho các nhà băng. "Nhưng năm nay khi Ngân hàng Nhà nước (NHNN) đưa ra chủ trương tăng trưởng tín dụng không vượt mức tăng trưởng chung của ngành nên dự kiến tăng trưởng chỉ khoảng 15%, đồng thời hạn mức tín dụng (room) quý nào giải quyết trong quý đó nên khiến các ngân hàng không chủ động được", ông Châu nói và đề xuất, NHNN giao room tín dụng cả năm cho các nhà băng; xem xét nâng trần trong quý 2/2026 để thực hiện mục tiêu tăng trưởng kinh tế 2 con số theo chủ trương của Đảng và Chính phủ đặt ra.
"Năm 2025, tăng trưởng tín dụng toàn hệ thống ngân hàng 19%, trong đó bất động sản hơn 24%. Bao giờ tăng trưởng tín dụng bất động sản cũng cao hơn cả ngành nên việc 2026 đưa ra quy định tín dụng bất động sản không tăng cao hơn mức chung của ngành khiến những doanh nghiệp đã ký hợp đồng vay không được giải ngân, doanh nghiệp đang được giải ngân thì không được giải ngân tiếp, cá nhân tiếp cận vốn khó khăn... Chúng ta đừng nên hoảng sợ đối với lĩnh vực bất động sản, không nên có thành kiến với bất động sản mà cần có giải pháp phù hợp. Ngân hàng hoàn toàn có thể xác định được khách hàng nào là uy tín, hoàn thành nghĩa vụ... nên hoàn toàn có thể chủ động cho vay mà ít rủi ro nhất", ông Lê Hoàng Châu nhấn mạnh.
Người đứng đầu HoREA cũng lưu ý, đối với bất động sản cao cấp cũng không nên có định kiến vì phân khúc này đáp ứng nhu cầu của người dân. Ngược lại, các nhà băng cần chia sẻ hơn với nền kinh tế. Chính phủ, NHNN đều kêu gọi các ngân hàng phải tiết kiệm chi phí, giảm lãi suất cho vay nhưng các nhà băng đặt lợi nhuận cao quá. "Trong giai đoạn Covid-19, lợi nhuận của toàn ngành ngân hàng trên dưới 7 tỉ USD/năm nhưng bình thường là 9 - 10 tỉ USD/năm. Vậy, ngân hàng có chia sẻ cho người dân và nền kinh tế chưa?", ông Châu đặt vấn đề và dẫn chứng, ngân hàng chỉ cho vay 70% giá trị đánh giá bất động sản. Ví dụ, một bất động sản có giá trị 100 tỉ đồng, ngân hàng định giá chỉ 70 tỉ đồng và cho vay 70% trên mức này, tương ứng chỉ cho vay 49 tỉ đồng nhưng có nguy cơ bị thu giữ tài sản này để xử lý theo quy định của pháp luật nếu không trả được nợ. Trường hợp trong thị trường suy thoái tài sản này chỉ được đáng giá 50 - 60 tỉ đồng, nên doanh nghiệp khi vay có thế chấp bất động sản thì ngân hàng không hề có rủi ro.
Một lần nữa, ông Lê Hoàng Chân cho rằng, cần có chính sách tín dụng phù hợp cho bất động sản, cả người mua và các doanh nghiệp phát triển nhà ở thương mại có giá phù hợp để góp phần hỗ trợ mục tiêu tăng trưởng kinh tế 2 con số trong năm nay.
Cùng tham gia làm việc có Thành viên HĐTV Lê Hoàng Oanh, Phó tổng giám đốc EVNSPC Đào Hoà Bình và các ban chuyên môn, các đơn vị thành viên của Tổng công ty.
Đến kiểm tra tiến độ tại các công trình, lãnh đạo EVNSPC đã nghe Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang, các nhà thầu báo cáo tiến độ thi công móng trụ, kế hoạch cung cấp cột, lắp dựng cột, lắp tiếp địa... của 2 dự án đường dây 110kV Phú Quốc - Bắc Phú Quốc, Phú Quốc - Nam Phú Quốc và các hạng mục thi công Trạm biến áp 220kV Phú Quốc; cũng như các khó khăn, vướng mắc trong quá trình triển khai.
Tính đến ngày 15.4, dự án đường dây 110kV Phú Quốc - Bắc Phú Quốc đã có mặt bằng thi công 73/77 vị trí móng trụ, còn 4 vị trí móng chưa được bàn giao mặt bằng. Đơn vị thi công đã hoàn thành 50 móng trụ, đồng thời đang triển khai lắp dựng 48 trụ. Dự kiến, toàn bộ mặt bằng còn lại được bàn giao chậm nhất ngày 20.4.2026.
Đối với dự án đường dây 110kV Phú Quốc - Nam Phú Quốc, chỉ mới có mặt bằng 29/69 vị trí móng trụ, còn 40 vị trí chưa được bàn giao. Các đơn vị đang tổ chức thi công đồng loạt các vị trí đã có mặt bằng. Công ty Điện lực An Giang đang phối hợp chặt chẽ với chính quyền địa phương, phấn đấu đến ngày 20.5.2026 hoàn tất công tác bàn giao mặt bằng để thi công.
Đối với Trạm biến áp 220kV Phú Quốc, mặt bằng trạm đã được bàn giao, riêng khu vực tường chắn đất vẫn còn 3 hộ dân chưa nhận tiền bồi thường và chưa bàn giao mặt bằng. Trên công trường hiện đang có khoảng 150 nhân công triển khai thi công đồng loạt các hạng mục san lấp mặt bằng trạm, lắp đặt cốt thép, đổ bê tông, san nền…
Qua thực tế kiểm tra và nghe các đơn vị báo cáo, lãnh đạo EVNSPC ghi nhận, đánh giá cao nỗ lực của Ban Quản lý dự án Điện lực miền Nam, Công ty Điện lực An Giang cùng các nhà thầu, đơn vị tư vấn, giám sát trong việc tăng ca, tăng kíp, đẩy nhanh tiến độ thi công; bám sát chính quyền các địa phương trong công tác bồi thường, giải phóng mặt bằng.
Khẳng định đây là các công trình có ý nghĩa đặc biệt quan trọng trong việc đảm bảo điện phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, nhất là Hội nghị cấp cao APEC năm 2027, Chủ tịch HĐTV EVNSPC Lê Văn Trang yêu cầu các đơn vị tiếp tục quyết liệt hơn nữa. Các nhà thầu cần tăng cường nhân lực, thiết bị để đẩy nhanh tiến độ thi công, với tinh thần có mặt bằng đến đâu, thi công ngay đến đó; đảm bảo tiến độ cung cấp vật tư, thiết bị cho tất cả các hạng mục; đồng thời chủ động báo cáo, đề xuất giải pháp xử lý ngay các vướng mắc phát sinh.
Lãnh đạo EVNSPC yêu cầu Công ty Điện lực An Giang bám sát, phối hợp chặt chẽ với UBND tỉnh An Giang, đặc khu Phú Quốc, chính quyền địa phương các cấp trong công tác vận động người dân, tạo sự đồng thuận để sớm bàn giao mặt bằng sạch cho thi công.
Để đảm bảo tiến độ đóng điện các dự án đúng theo chỉ đạo của Chính phủ, UBND tỉnh An Giang và Tập đoàn Điện lực Việt Nam, thời gian qua, EVNSPC và các đơn vị liên quan đã ưu tiên tập trung mọi nguồn lực cho các dự án. Lãnh đạo EVNSPC đã thành lập Ban chỉ huy tiền phương triển khai các dự án tại Phú Quốc, thường xuyên có mặt tại công trường để kiểm tra, giám sát tiến độ thi công; liên tục có các buổi làm việc, báo cáo với lãnh đạo UBND tỉnh An Giang, lãnh đạo đặc khu Phú Quốc về tiến độ thi công, giải pháp tháo gỡ những khó khăn, vướng mắc, nhất là công tác bồi thường, giải phóng mặt bằng.
Với sự vào cuộc quyết liệt và sẵn sàng mọi nguồn lực cho các dự án trên, EVNSPC quyết tâm hoàn thành các dự án theo đúng kế hoạch, đảm bảo cung cấp điện an toàn, ổn định và tin cậy, đáp ứng yêu cầu phát triển của đặc khu Phú Quốc và Hội nghị cấp cao APEC 2027.
